Großküchenplanung: von der Idee bis zur Umsetzung

Großküchenplanung ist die koordinierte Übersetzung eines Verpflegungsauftrags in Räume, Prozesse und Technik. Sie schafft eine belastbare Entscheidungsgrundlage für Bauherrschaft, Betreiber, Architektur und Fachgewerke. Dabei geht es ebenso um sichere Arbeitsabläufe und Hygiene wie um Investition, Energiebedarf und spätere Wartung.

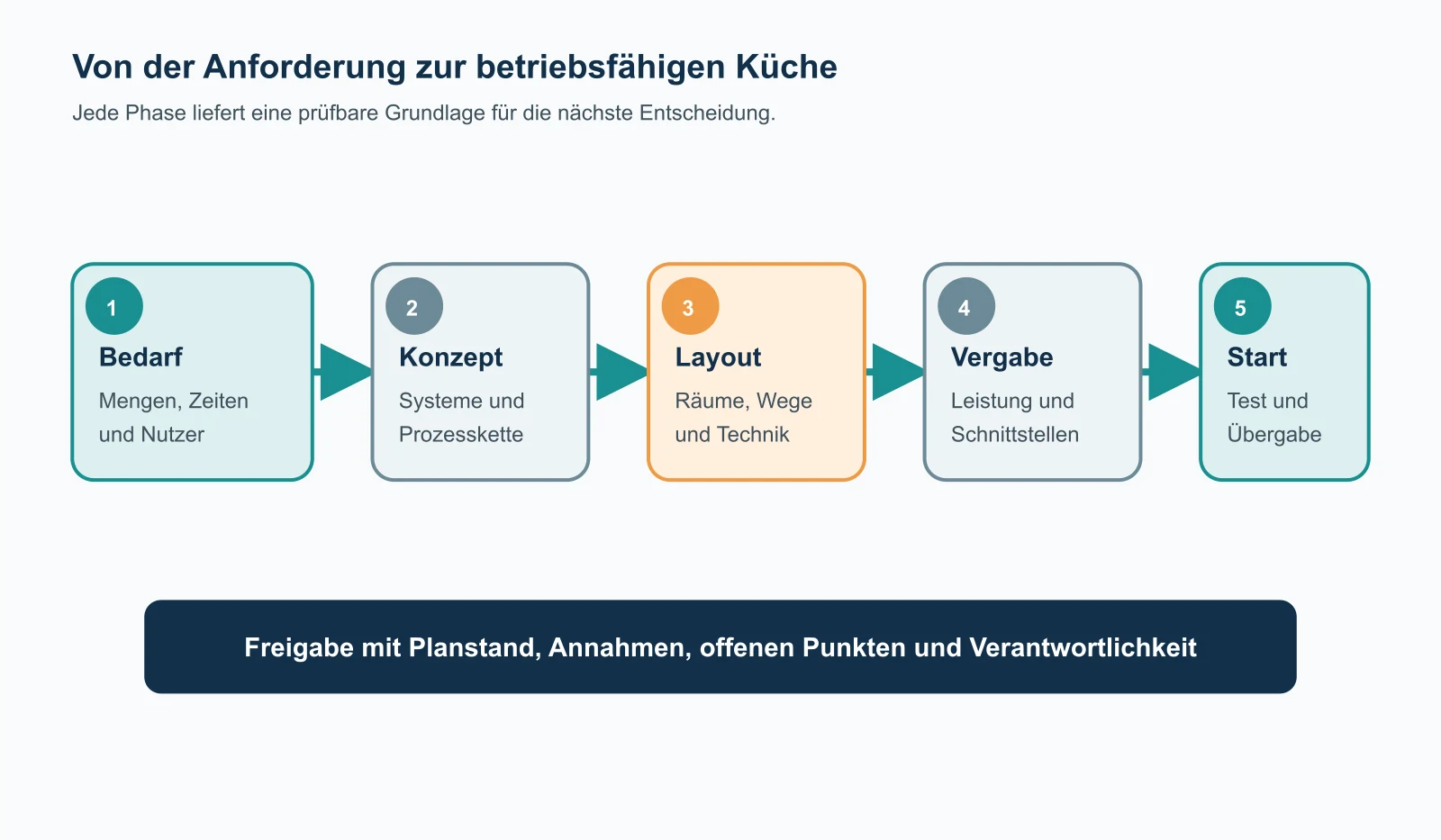

Fünf Planungsphasen einer Großküche von Bedarf und Konzept über Layout und Vergabe bis zu Test und Übergabe.
Planungsphasen mit prüfbaren Freigaben zwischen Bedarf, Konzept, Layout, Vergabe und Inbetriebnahme.

Zuerst den Bedarf klären

Am Anfang stehen keine Gerätelisten, sondern Betriebsdaten. Relevante Fragen sind:

  • Welche Zielgruppen und Verpflegungszeiten gibt es?
  • Wie viele Portionen fallen im Tagesmittel und in der Spitze an?
  • Wird frisch produziert, zeitversetzt regeneriert oder kombiniert gearbeitet?
  • Welche Sortimentsbreite und Sonderkostformen sind vorgesehen?
  • Welche Liefer-, Lager- und Entsorgungsrhythmen sind realistisch?
  • Welche personellen und baulichen Rahmenbedingungen bestehen?

Diese Angaben werden in einem abgestimmten Nutzerbedarf dokumentiert. Erst danach sind Flächen und Kapazitäten sinnvoll dimensionierbar. Der Beitrag zu den Planungsphasen einer Großküche zeigt den Ablauf im Detail.

Funktionen und Wege ordnen

Waren bewegen sich von der Anlieferung über Lagerung und Vorbereitung bis zu Produktion und Ausgabe. Parallel laufen Rückwege für Geschirr, Abfall und Leergut. Personal benötigt sichere, möglichst konfliktarme Wege. Ein gutes Layout reduziert Kreuzungen, unnötige Transporte und organisatorische Ausnahmen.

Das Raumprogramm beschreibt benötigte Funktionsbereiche und deren Beziehungen. Die Kapazitätsberechnung liefert die Mengen- und Zeitbasis. Beides gehört zusammen: Eine rechnerisch passende Maschine hilft wenig, wenn Anlieferung, Zwischenlager oder Ausgabe zum Engpass werden.

Farbcodierte Flüsse für Ware, Personal, sauberes Geschirr, Rücklauf und Abfall zwischen den Küchenbereichen.
Flussmodell zur Prüfung von Kreuzungen, Gegenverkehr und unreinen Rückwegen.

Technik als System planen

Koch-, Kälte-, Spül- und Ausgabetechnik wirken auf Elektro-, Wasser-, Abwasser- und Lüftungsplanung. Anschlusswerte sind nicht einfach zu addieren; Betriebszeiten, Gleichzeitigkeiten und Lastprofile müssen abgestimmt werden. Auch Reinigung, Wartungszugang und spätere Austauschbarkeit gehören in die Planung.

Hygieneanforderungen aus dem Lebensmittelrecht sowie Anforderungen an sichere Arbeitsstätten bilden den Rahmen. Maßgeblich sind die aktuelle Rechtslage, der konkrete Betrieb und die Gefährdungsbeurteilung. Technische Regeln und Normen werden deshalb nicht isoliert, sondern im Projektkontext angewendet.

Kosten über die Anschaffung hinaus bewerten

Eine Investitionssumme allein zeigt nicht, welche Variante langfristig wirtschaftlich ist. Energie und Wasser, Chemie, Personalzeit, Wartung, Verschleißteile und Ausfallrisiken beeinflussen die Gesamtkosten. Ein Variantenvergleich sollte daher sowohl die Anschaffung als auch relevante Lebenszykluskosten dokumentieren.

Von der Planung zur Vergabe

Belastbare Unterlagen definieren Qualitäten, Leistungen, Schnittstellen und Nachweise eindeutig. Im Rahmen von Ausschreibung und Vergabe werden Angebote vergleichbar gemacht und Abweichungen transparent bewertet. Danach folgen Ausführungsabstimmung, Montagekontrolle, Inbetriebnahme und Dokumentation.

Passender Einstieg für Ihr Vorhaben

Für Neubauten bietet die Neuplanung einen strukturierten Weg vom Nutzerbedarf zum ausführbaren Konzept. Im Bestand verbindet die Sanierungs- und Modernisierungsplanung technische Erneuerung mit Bauabschnitten und Betriebsfortführung.

Senden Sie die Eckdaten Ihres Projekts, wenn Sie Planungsstand, nächste Entscheidungen und erforderliche Unterlagen gemeinsam einordnen möchten. Die Leistungsübersicht hilft bei der Abgrenzung, wenn noch offen ist, ob Neuplanung, Bestandsanalyse oder Ausschreibungsunterstützung benötigt wird.

Als erster Arbeitsstand genügt oft eine kurze Projektübersicht mit Standort, Versorgungsaufgabe, Mengen, Spitzenzeit, vorhandenen Plänen und gewünschtem Termin. Daraus lässt sich ableiten, welche Prüfung zuerst erfolgen sollte und welches Ergebnis danach freigegeben werden kann.

Ergebnisse und Entscheidungstore

Planung wird belastbar, wenn jede Stufe mit einer dokumentierten Entscheidung endet. Nach der Bedarfsklärung werden Mengengerüst und Betriebsannahmen freigegeben. Nach dem Konzept stehen Funktionsbereiche, Produktionssystem und wesentliche Wege fest. Der Entwurf konkretisiert Flächen, Aufstellung und technische Anforderungen. Vor der Ausschreibung müssen Leistungen, Qualitäten und Schnittstellen so eindeutig sein, dass Angebote auf derselben Grundlage entstehen.

Zu jedem Entscheidungstor gehören mindestens:

  • freizugebende Unterlagen und verantwortliche Beteiligte,
  • offene Punkte mit Termin und Zuständigkeit,
  • Planungsannahmen und ihre Auswirkungen,
  • Variantenentscheidung mit nachvollziehbaren Kriterien,
  • Änderungen gegenüber dem vorherigen Stand.

Damit wird aus jeder Phase ein prüfbarer Übergabepunkt. Der Auftraggeber erhält nicht nur eine Zeichnung, sondern eine dokumentierte Entscheidung mit Annahmen, offenen Punkten und den Auswirkungen auf die nächste Bearbeitungsstufe.

Rollen und Schnittstellen

Betreiber und Nutzer liefern Betriebswissen und entscheiden über Ziele. Architektur koordiniert Gebäude, Flächen und Genehmigungsplanung. Die technische Gebäudeausrüstung plant unter anderem Elektro, Sanitär, Lüftung und Kälte. Die Küchenfachplanung übersetzt den Verpflegungsprozess in Funktionszusammenhänge, Aufstellung und Geräteanforderungen.

Praxishilfe: Eine Schnittstellenliste sollte für jedes technische Objekt festhalten, wer Bedarf und Leistung bestimmt, wer Anschluss und Trasse plant, wer die Ausführung liefert und wer die Funktion abnimmt. Besonders kritisch sind Abluft, Zuluft, Kälteabwärme, Bodenentwässerung, Wasseraufbereitung, elektrische Spitzenlast und Gebäudeautomation. Anforderungen an Arbeitsstätten und sichere Küchenarbeit werden gemeinsam mit der Gefährdungsbeurteilung betrachtet.

Methodisches Projektszenario

Methodisches Beispiel: Für eine zentrale Küche sind 1.200 Portionen pro Tag vorgesehen. Ein Teil der Speisen soll zeitversetzt ausgegeben werden. Statt nur die Tagesmenge auf Geräte zu verteilen, werden Produktionslose, Kühlzeiten, Zwischenlagerung, Regeneration und Ausgabefenster getrennt betrachtet. Dadurch verändern sich Kältebedarf, Behälterumlauf und Personalspitzen. Das vereinfachte Szenario zeigt, warum dieselbe Portionszahl je nach Produktionssystem zu einer anderen technischen Lösung führen kann.

Häufige Fragen

Wie läuft eine Großküchenplanung typischerweise ab?

Sie beginnt mit Nutzerbedarf und Betriebsdaten. Danach folgen Funktions- und Raumprogramm, Kapazitätsrechnung, Layoutvarianten, technische Abstimmung, Kostenbewertung und – je nach Auftrag – Ausschreibung, Vergabeunterstützung und Ausführungsbegleitung. Die genaue Reihenfolge wird an Projektart, vorhandene Planung und Entscheidungsstand angepasst.

Wie lange dauert die Planung einer Großküche?

Eine pauschale Dauer ist nicht belastbar. Sie hängt von Projektgröße, Entscheidungswegen, vorhandenen Unterlagen, Variantenanzahl und der Koordination mit Architektur und Fachgewerken ab. Ein Terminplan sollte deshalb nicht nur Bearbeitungszeiten, sondern auch Freigaben, Behördenabstimmungen und Rückläufe anderer Planungsbeteiligter enthalten.

Welche Beteiligten müssen eingebunden werden?

Mindestens Betreiber, Nutzer, Bauherrschaft, Architektur und die betroffenen Fachplanungen. Je nach Vorhaben werden Arbeitsschutz, Brandschutz, Lebensmittelüberwachung, Instandhaltung, IT oder Beschaffung ergänzt. Entscheidend ist, dass betriebliche und technische Entscheidungen nicht getrennt voneinander getroffen werden.

Welche Unterlagen werden zu Beginn benötigt?

Hilfreich sind Grundrisse, Betriebs- und Öffnungszeiten, Essenzahlen mit Spitzen, Produktions- und Ausgabekonzept, Sortimentsangaben, Personalmodell, Bestandsgerätelisten sowie bekannte Gebäude- und Mediengrenzen. Fehlende Daten werden als offene Punkte dokumentiert und schrittweise erhoben.

Wie werden Investitions- und Betriebskosten berücksichtigt?

Investitionskosten werden nach Planungsstand gegliedert und mit Reserven für noch nicht geklärte Bestandteile versehen. Bei relevanten Varianten kommen Energie, Wasser, Chemie, Wartung, Personalwirkung, Ersatzteile und Ausfallrisiken hinzu. Ziel ist ein transparenter Vergleich, keine scheinbar exakte Zukunftsprognose.

Wann ist der richtige Zeitpunkt für den Planungsstart?

Bevor Flächen, Schächte, Traglasten und Medienanschlüsse festgeschrieben sind. Zu diesem Zeitpunkt können Prozessanforderungen noch wirtschaftlich in das Gebäude integriert werden. Bei Bestandsprojekten sollte die Fachplanung beginnen, sobald Ziele und mögliche Eingriffsfenster bekannt sind, aber bevor Einzelgeräte verbindlich bestellt werden.
